Travaux rue Saint-Dizier à Nancy : le guide des commerçants (2026-2030)

Trois ans de chantier, puis une rue sans voitures. Le danger pour un commerce n'est pas celui qu'on croit, et il se prépare maintenant.

Rue Saint-Dizier à Nancy avec ses commerces et ses façades entre place Stanislas et place Charles III

Les travaux de la rue Saint-Dizier commencent au second semestre 2026 par le remplacement des canalisations d'eau, se poursuivent dès 2027 avec la requalification de la ligne 2, et s'étalent en phases successives jusqu'en 2029. À l'horizon 2030, la rue sera réservée aux transports en commun et aux vélos. Pour un commerce, le risque n'est pas la rue piétonne : les chiffres montrent qu'elle fait plutôt monter le chiffre d'affaires. Le risque, ce sont les trois années de chantier, et cela se prépare maintenant.

Ce qui est prévu, phase par phase

Le projet ne se résume pas à « piétonniser la rue Saint-Dizier ». Ce sont deux chantiers superposés, avec deux logiques et deux calendriers.

PériodeCe qui se passeCe que ça change pour un commerce
2026 (1er semestre)Planification, en concertation avec les commerçants, les riverains et les usagersLe moment de faire remonter ses contraintes réelles : livraisons, heures de pointe, saisonnalité
2026 (2e semestre)Travaux hydrauliques : remplacement des canalisations d'eau souterrainesEmprises de chantier, bruit, poussière, cheminements modifiés
2027 → mi-2029Poursuite de l'hydraulique et démarrage de la requalification de la ligne 2, en phases successives et localiséesLe chantier se déplace le long de la rue : chacun le vit à son tour, pas tous en même temps
Horizon 2030Rue Saint-Dizier dédiée aux transports en commun et aux vélosFin de la circulation automobile de transit sur l'axe

Deux points méritent d'être retenus, parce qu'ils sont souvent perdus dans les discussions de comptoir.

D'abord, les phases sont localisées. Le chantier ne prend pas la rue entière d'un bloc pendant trois ans : il progresse par tronçons. Selon l'endroit où se trouve votre boutique, votre période difficile peut durer quelques mois et tomber n'importe quand entre fin 2026 et 2029. Savoir quand, c'est la première information à aller chercher.

Ensuite, l'accessibilité et les zones de livraison sont annoncées comme maintenues pendant toute la durée du chantier. Maintenues ne veut pas dire inchangées : elles se déplacent au fil des phases. C'est précisément ce genre d'information qui doit vivre quelque part où vos clients peuvent la lire.

Le vrai risque n'est pas la rue piétonne, c'est le chantier

C'est le point que je voudrais faire passer, parce qu'il inverse la façon dont on se prépare.

La rue Saint-Dizier n'est pas la première artère de Nancy à passer par là. Les travaux de la ligne 1 en trolleybus et de l'aire piétonne du centre ont déjà donné la mesure de ce qu'un chantier coûte : rue Saint-Jean, un commerçant a constaté 30 à 40 % de chiffre d'affaires en moins pendant les travaux. Environ 130 professionnels ont déposé un dossier devant la commission d'indemnisation amiable mise en place par la Métropole du Grand Nancy.

Ce chiffre-là est solide, documenté, et il concerne la phase de travaux. C'est le danger réel, et il est temporaire.

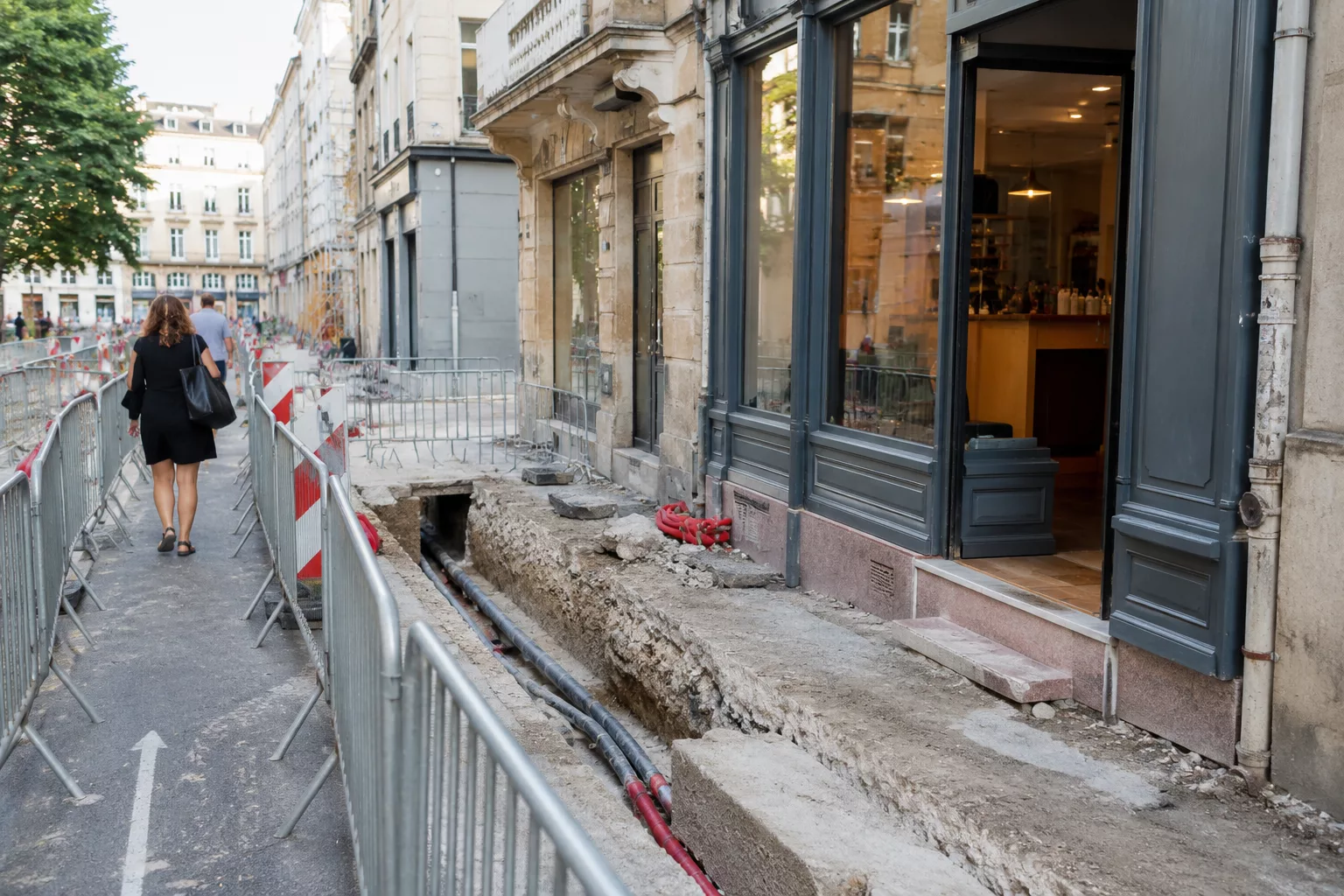

Chantier de voirie devant la devanture d'un commerce resté ouvert en centre-ville
Un chantier ne ferme pas une boutique. Il la rend invisible, ce qui produit à peu près le même effet.

Ce que disent réellement les études sur les rues piétonnes

L'inquiétude qui domine porte souvent sur l'après : « quand il n'y aura plus de voitures, il n'y aura plus de clients ». Les données disponibles ne vont pas dans ce sens, et le contre-exemple le plus parlant vient de Nancy même.

Lors du test de l'aire piétonne du centre à l'été 2021, une enquête a interrogé 74 commerçants, 100 riverains et 1 287 usagers. Le résultat est frappant :

Ce que pensaient les commerçantsLa réalité mesurée
Clients venus en voiture77 %35 %
Clients venus à pied11 %39 %
Clients venus à vélo1 %13 %

L'écart n'est pas une nuance : c'est un facteur deux sur la voiture, et un facteur trois sur la marche. Le même phénomène a été mesuré ailleurs : à Graz, les commerçants estimaient à 58 % la part de leur clientèle motorisée, contre 32 % en réalité. De façon générale, les enquêtes situent la surestimation entre 10 et 20 points.

Autrement dit, la clientèle qu'on croit perdre en supprimant les voitures est en grande partie une clientèle qui n'y était déjà pas. Et les projets de piétonnisation se sont, dans l'ensemble, accompagnés d'une hausse du chiffre d'affaires des commerces, un effet observé de manière encore plus nette dans les villes moyennes.

Le détail des chiffres, des sources et de ce qu'ils ne disent pas est dans l'article consacré aux chiffres de la piétonnisation.

Conclusion pratique : préparez-vous pour la période 2026-2029, pas pour 2030. C'est l'inverse de ce que fait la majorité.

Pourquoi un site internet change l'équation pendant le chantier

Un commerce de la rue Saint-Dizier vit aujourd'hui en grande partie du flux de passage. C'est un modèle qui ne demande aucun effort de visibilité : les gens passent, ils voient la vitrine, ils entrent.

Un chantier coupe ce flux. Pas complètement, mais assez pour que le compte n'y soit plus. Et il ne se remplace pas par un autre flux : il se remplace par de l'intention. Quelqu'un qui décide de venir chez vous malgré les barrières.

Cette décision se prend sur un téléphone, avant de sortir de chez soi, et elle se joue sur quatre informations que personne ne trouve nulle part aujourd'hui :

  • « Est-ce que c'est ouvert ? » : la question numéro un dès qu'une rue est en travaux. Beaucoup de gens supposent qu'un commerce entouré de palissades est fermé. Ils ne vérifient même pas.
  • « Comment j'y accède ? » : de quel côté, par quelle rue, avec quel cheminement piéton, et où se garer aujourd'hui, pas où on se garait avant.
  • « Ça vaut le détour ? » : ce que vous vendez exactement, avec les mots que les clients emploient. Un détour se justifie par un produit précis, jamais par « une sélection de qualité ».
  • « Est-ce que d'autres y vont encore ? » : les avis récents, qui font office de preuve que la boutique tourne toujours.

Aucune de ces quatre réponses n'est donnée par une vitrine. Toutes peuvent être données par un site et une fiche Google tenus à jour. Le mode d'emploi complet, semaine par semaine, est détaillé dans garder ses clients quand un chantier bloque votre rue.

Pourquoi c'est encore plus vrai après 2030

Une fois le chantier terminé, la rue Saint-Dizier ne redeviendra pas ce qu'elle était. Elle sera desservie par les transports en commun et les vélos, et le transit automobile aura disparu.

Cela ne signifie pas moins de clients : les chiffres plus haut disent le contraire. Cela signifie un autre type de client : quelqu'un qui vient volontairement dans le secteur, souvent avec une idée en tête.

Or un client qui vient exprès a choisi avant de partir. Il a comparé, il a regardé les horaires, il a lu deux avis, il a repéré l'arrêt de tram le plus proche. Cette décision se prend en ligne, et elle se prend chez vous ou chez un concurrent.

C'est le vrai basculement de ce projet, et personne n'en parle : la visibilité en ligne devient le nouveau flux de passage. Les commerces qui l'auront construite pendant le chantier partiront avec trois ans d'avance sur les autres.

Le dispositif d'indemnisation, et ce qu'il ne couvre pas

La Métropole du Grand Nancy a instauré, par délibération du 15 décembre 2022, une procédure d'indemnisation amiable des préjudices économiques subis par les professionnels riverains des chantiers du Plan Métropolitain des Mobilités. La commission est présidée par un magistrat et comprend des représentants des commerçants et de la Métropole.

Le principe, dans ces commissions, est toujours le même : il faut établir un préjudice anormal et spécial, c'est-à-dire une perte significative, directement liée au chantier, et attestée par un expert-comptable. Vos justificatifs comptables sont donc à préparer avant le début des travaux : sans historique propre, la comparaison ne se fait pas.

Trois précisions s'imposent :

  • L'indemnisation compense une partie d'une perte constatée. Elle ne ramène aucun client.
  • Elle intervient après, sur dossier, avec un délai d'instruction.
  • Elle ne couvre pas la perte de clientèle durable : le client qui a pris l'habitude d'aller ailleurs pendant deux ans ne revient pas de lui-même.

C'est ce dernier point qui coûte le plus cher, et c'est le seul sur lequel vous pouvez agir vous-même.

Cela dit, un dossier d'indemnisation bien monté représente de l'argent réel, et il se joue sur des pièces qui ne s'inventent pas après coup : chiffre d'affaires mensuel des trois exercices précédents, photos datées, arrêtés de circulation, courriers. La marche à suivre complète (conditions, pièces à réunir, méthode de calcul de la perte, délais) est détaillée dans comment monter un dossier d'indemnisation. La première démarche est à faire avant les premières palissades.

Commerçant consultant son site internet sur un téléphone dans sa boutique pendant des travaux
La question « êtes-vous ouverts ? » se pose vingt fois par jour pendant un chantier. Elle mérite une réponse écrite quelque part.

Le calendrier d'action, côté commerçant

Le calendrier des travaux est connu. Le vôtre peut l'être aussi.

QuandCe qu'il y a à faire
Maintenant (2026, avant le chantier)Mettre en ligne un site qui dit ce que vous vendez, vos horaires et comment venir. Réclamer et compléter votre fiche Google. Assainir votre comptabilité pour disposer d'un historique exploitable.
À l'annonce de votre phaseCréer une page « accès pendant les travaux », mise à jour à chaque changement d'emprise. Prévenir vos clients par les canaux que vous avez.
Pendant le chantierTenir la page d'accès à jour, publier sur la fiche Google à chaque évolution, demander des avis, garder un rythme de photos et d'actualités.
À la fin de votre phaseLe dire, clairement et partout. Une réouverture d'accès est une nouvelle, et elle se raconte.
Après 2030Basculer l'argumentaire : tram, vélo, temps de marche depuis les parkings, repères visuels. Le client vient exprès, il faut lui faciliter la venue.

Ce qui frappe dans ce tableau, c'est que la première ligne est celle qui a le plus d'effet, et c'est la seule qui ne dépend de personne d'autre que vous.

Combien ça coûte, et combien de temps ça prend

Pour un commerce de la rue Saint-Dizier, il s'agit d'un site vitrine, pas d'une boutique en ligne : comptez 900 à 2 500 euros et trois à cinq semaines entre le premier échange et la mise en ligne.

Le détail des postes et ce qui fait varier le prix se trouve sur la page tarifs, et ce que contient concrètement un site de commerce sur la page création de site vitrine à Nancy.

Rapporté aux 30 à 40 % de chiffre d'affaires que le chantier de la ligne 1 a fait perdre à certains commerces de la rue Saint-Jean, l'arbitrage se fait assez vite.

Les cinq erreurs qui reviennent le plus

  • Attendre la fin des travaux pour s'occuper de sa visibilité. Un site mis en ligne en 2029 n'aura rien fait pendant les trois années où il fallait tenir. Le référencement, en plus, met plusieurs mois à s'installer.
  • Se reposer uniquement sur Facebook ou Instagram. Une publication est vue par ceux qui vous suivent déjà, un jour donné. Elle ne répond pas à quelqu'un qui cherche « ouvert aujourd'hui » sur Google. Les deux ne font pas le même travail, comme expliqué dans fiche Google et Facebook suffisent-ils.
  • Laisser des horaires faux pendant un chantier. C'est le pire moment pour ça : un client qui se déplace pour rien au milieu des palissades ne recommencera pas.
  • Ne rien dire du chantier sur son site. Le silence se lit comme une fermeture. Un encadré « nous restons ouverts, voici par où passer » vaut mieux que la plus belle des pages d'accueil.
  • Ne pas préparer ses justificatifs comptables. Sans historique propre, aucun dossier d'indemnisation ne tient. Le détail des pièces à réunir tient en une page, et la moitié de ces pièces se constituent avant le chantier.

Questions fréquentes

Quand commencent les travaux de la rue Saint-Dizier à Nancy ?

Les premiers travaux, de nature hydraulique, sont prévus à partir du second semestre 2026 : il s'agit de remplacer les canalisations d'eau souterraines. Le premier semestre 2026 est consacré à la planification, en concertation avec les commerçants, les riverains et les usagers. Les travaux liés à la requalification de la ligne 2 démarrent dès 2027, en phases successives et localisées.

Combien de temps vont durer les travaux rue Saint-Dizier ?

Les phases s'étalent jusqu'à mi-2029 pour le volet hydraulique, la transformation complète de l'axe étant attendue à l'horizon 2030. Un commerce donné ne subit pas l'intégralité de cette durée : le chantier progresse par tronçons, et chaque adresse traverse sa propre phase.

La rue Saint-Dizier va-t-elle devenir piétonne ?

Elle ne devient pas strictement piétonne : à l'horizon 2030, elle est dédiée aux transports en commun et aux vélos. La circulation automobile de transit disparaît, mais l'axe reste desservi, et l'accessibilité comme les zones de livraison sont annoncées comme maintenues pendant toute la durée du chantier.

Une rue sans voitures fait-elle perdre des clients à un commerce ?

Les données disponibles disent le contraire. L'enquête menée à Nancy en 2021 lors du test de l'aire piétonne montrait que les commerçants estimaient à 77 % la part de leurs clients venus en voiture, contre 35 % en réalité, la marche représentant 39 % au lieu des 11 % supposés. Les projets de piétonnisation se sont généralement accompagnés d'une hausse du chiffre d'affaires. Ce qui fait réellement baisser les recettes, c'est la phase de travaux, pas l'état final de la rue.

Peut-on être indemnisé de la perte de chiffre d'affaires pendant les travaux ?

Oui, via la procédure d'indemnisation amiable instaurée par la Métropole du Grand Nancy en décembre 2022 pour les chantiers du Plan Métropolitain des Mobilités. La commission, présidée par un magistrat, examine les dossiers des professionnels riverains. Il faut démontrer un préjudice anormal et spécial, directement lié au chantier et attesté par un expert-comptable, ce qui suppose un historique comptable propre constitué avant le début des travaux.

Pourquoi créer un site internet maintenant plutôt qu'après le chantier ?

Parce que le site doit travailler pendant le chantier, c'est-à-dire au moment où le flux de passage disparaît et où les clients décident depuis leur téléphone s'ils font le détour. Un référencement met par ailleurs plusieurs mois à s'installer : mis en ligne à la fin des travaux, un site arrive trop tard deux fois.

Que doit contenir le site d'un commerce dont la rue est en travaux ?

Quatre choses avant toutes les autres : la confirmation que vous êtes ouvert, le chemin d'accès du moment avec le stationnement et les arrêts de transport, ce que vous vendez en mots concrets, et des avis récents. Le reste (histoire de la maison, galerie, présentation de l'équipe) peut attendre.

Par où commencer

Cherchez le nom de votre commerce sur Google, depuis votre téléphone, comme le ferait un client. Regardez si l'on comprend que vous êtes ouvert, ce que vous vendez, et comment venir. Si l'une des trois réponses manque, elle manquera aussi pendant les trois ans de chantier.

Le premier chantier, celui qui ne coûte rien, est votre fiche Google : les cinq champs qui décident sont détaillés dans l'article consacré à la fiche d'établissement. Si votre commerce est déjà en ligne mais introuvable, l'article mon site n'apparaît pas sur Google donne les vérifications dans l'ordre.

Je suis webmaster indépendant à Nancy, je me déplace sans frais dans la métropole, et le premier échange comme le devis sont gratuits, avec une réponse sous 24 heures.

Sources

Un projet ?

Parlons de votre site internet

Une question après cette lecture ? Décrivez-moi votre projet : premier échange et devis gratuits, sans engagement.

06 11 93 44 48
À lire aussi

D’autres articles du blog
